Contratación por precios unitarios en construcción: cómo funciona, ventajas y riesgos

No todas las obras civiles admiten un presupuesto cerrado desde el primer día. Cuando los volúmenes de obra están sujetos a la variabilidad del terreno, a hallazgos en infraestructura existente o a un diseño en consolidación por fases, fijar un precio global suma incertidumbre a la negociación. En estos escenarios, el contrato por precios unitarios ofrece una estructura económica flexible y técnicamente viable.

Bajo este modelo, la propiedad no paga por un resultado global prefijado, sino por unidades de obra ejecutadas, medidas y aprobadas en campo (metros cúbicos de excavación, metros cuadrados de mampostería o kilogramos de acero). No obstante, la flexibilidad de este esquema no debe confundirse con laxitud contractual. La ausencia de rigor documental puede transformar la variabilidad del alcance en disputas continuas sobre adicionales, mediciones arbitrarias y sobrecostos presupuestales.

Anatomía del modelo: el ítem y el Análisis de Precio Unitario (APU)

El contrato por precios unitarios fragmenta el proyecto en actividades específicas. Cada ítem cuenta con una unidad de medida, un volumen estimado inicial y un precio unitario pactado. La multiplicación de estas variables genera el presupuesto base de referencia, pero el valor final a pagar se determina de forma progresiva.

El pilar técnico de esta modalidad es el Análisis de Precio Unitario (APU). Un APU riguroso no es una tarifa arbitraria; es la radiografía detallada del costo directo e indirecto de cada unidad de obra, contemplando:

  • Insumos directos: Materiales (con desperdicio estimado), mano de obra (rendimiento por cuadrilla) y maquinaria o equipo.
  • Logística: Transportes, acopios y herramientas menores.
  • Factor AIU: Margen para Administración, Imprevistos y Utilidad del contratista.
  • Exclusiones expresas: Delimitación de condiciones especiales de ejecución no amparadas en la tarifa base.

El desglose transparente del APU evita que un precio bajo en la licitación esconda reclamos posteriores por ítems no previstos o tarifas de transporte no contempladas.

Cuándo implementar precios unitarios: idoneidad y ventajas

Esta modalidad es técnicamente aconsejable cuando el alcance cuantitativo exacto solo puede confirmarse durante el desarrollo en sitio. Resulta estratégica en:

  • Remodelaciones, reforzamientos o intervenciones sobre infraestructura existente.
  • Movimientos de tierra, cimentaciones profundas y obras subterráneas.
  • Proyectos ejecutados por paquetes de trabajo o frentes de obra escalonados.

Principales beneficios del modelo

  1. Adaptabilidad financiera: Permite ajustar los pagos al avance real de las actividades sin renegociar las bases contractuales.
  2. Transparencia de costos: Otorga visibilidad completa sobre la estructura de precios de cada actividad del proyecto.
  3. Certificación vinculada al rendimiento: Líquida valores de forma proporcional al avance verificado en sitio.

Mapeo de riesgos operativos y financieros

A pesar de sus bondades, el contrato por precios unitarios exige un seguimiento constante para evitar desviaciones complejas.
Riesgo Detectado Causa Raíz Impacto en Obra
Ambigüedad en el ítem Alcance o unidad de medida mal formulados en el pliego técnico. Disputas de interpretación sobre lo que incluye el precio unitario.
Subestimación de cantidades Levantamiento topográfico o presupuesto inicial defectuoso. Incremento drástico del valor final frente a la expectativa inicial.
Mediciones contenciosas Falta de un procedimiento claro para medir en campo. Retraso en cortes de pago, frenos en obra y reclamos de liquidez.
Cambios no controlados Modificaciones autorizadas en verbalidad, sin acta ni soporte. Cobro de adicionales no presupuestados al cierre del proyecto.

El trípode de control: Mediciones, Actas e Interventoría

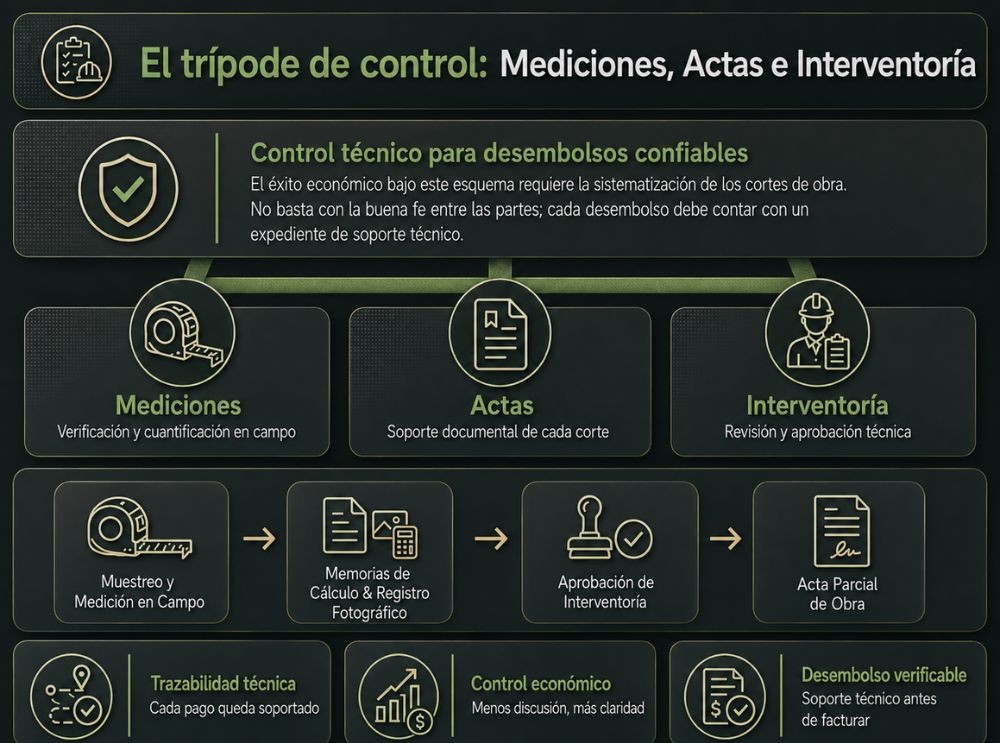

El éxito económico bajo este esquema requiere la sistematización de los cortes de obra. No basta con la buena fe entre las partes; cada desembolso debe contar con un expediente de soporte técnico que incluya:

En este engranaje, la interventoría de obra cumple un rol indispensable: verifica que las cantidades cobradas por el contratista coincidan con las dimensiones reales en sitio, certifica que los acabados cumplan las especificaciones técnicas requeridas y gestiona el balance de cantidades contractuales.

Validación de idoneidad, normatividad y seguridad estructural

El uso de un contrato dinámico por precios unitarios no exime a la obra del estricto cumplimiento legal y normativo:

  • Debida diligencia del contratista: Antes del perfeccionamiento contractual, debe validarse la idoneidad tributaria y legal de las firmas participantes en el Registro Único Empresarial y Social (RUES) y en el RUT de la DIAN, asegurando la capacidad operativa real de la empresa.
  • Marco de licenciamiento: Las modificaciones en volúmenes o distribuciones deben enmarcarse en el régimen de licencias urbanísticas del Decreto 1077 de 2015.
  • Seguridad estructural: Las variaciones en ítems de cimentación o estructura están sujetas a la Ley 400 de 1997 y al Reglamento Colombiano de Construcción Sismo Resistente NSR-10 (Decreto 926 de 2010).

Gerencia de Proyectos: el blindaje del balance contractual

Sostener el control en una obra por precios unitarios requiere una Gerencia de Proyectos que administre el contrato antes de que surja la dispersión. La gerencia consolida el registro de cambios, monitorea las desviaciones entre las cantidades estimadas y las reales, ajusta las proyecciones financieras y asegura que cualquier ítem nuevo se apruebe con su respectivo APU antes de su ejecución en sitio.

La flexibilidad presupuestal, cuando está respaldada por procesos de control rigurosos, se convierte en una ventaja competitiva que protege el capital de la organización.

Optimice la ejecución de sus contratos de obra

Si su organización proyecta ejecutar un desarrollo inmobiliario o infraestructura bajo la modalidad de precios unitarios:

👉 Contacte al equipo de Gerencia e Interventoría de Constructora Ossa López.

Nuestros especialistas le acompañarán en la estructuración de presupuestos, validación de APU, control de trazabilidad técnica y supervisión integral para garantizar la transparencia y la eficiencia económica de sus inversiones.
